540吨巨型变压器启程 巴西公路为沙特未来城市让路
发布时间: 1771889337051 来源:南美侨报 评论:0 发布时间: 1771889337051


【南美侨报网编译晓兆2月23日报道】一场史无前例的物流行动近日在巴西上演。从大圣保罗地区出发,在联邦公路警察协助下,一台重达540吨的巨型变压器驶上杜特拉总统公路(Rodovia Presidente Dutra),导致部分路段临时封闭。

据《G1》报道,这台设备产自Guarulhos,是共计14台订单中的第四台,最终目的地为沙特阿拉伯的NEOM项目——一项计划建设全长170公里、完全依靠可再生能源驱动的线性未来城市。

尽管体积庞大(长11米、宽6米),但变压器内部极为精密。技术人员形容整个运输过程堪称“钟表级作业”。一整组此类设备的发电能力足以供应两座圣保罗规模的城市,或整个纽约市。

Hitachi Energy业务总监阿里山德里表示:“目前这些设备还不是用于为居民供电,而是为未来城市建设提供基础设施支持。”

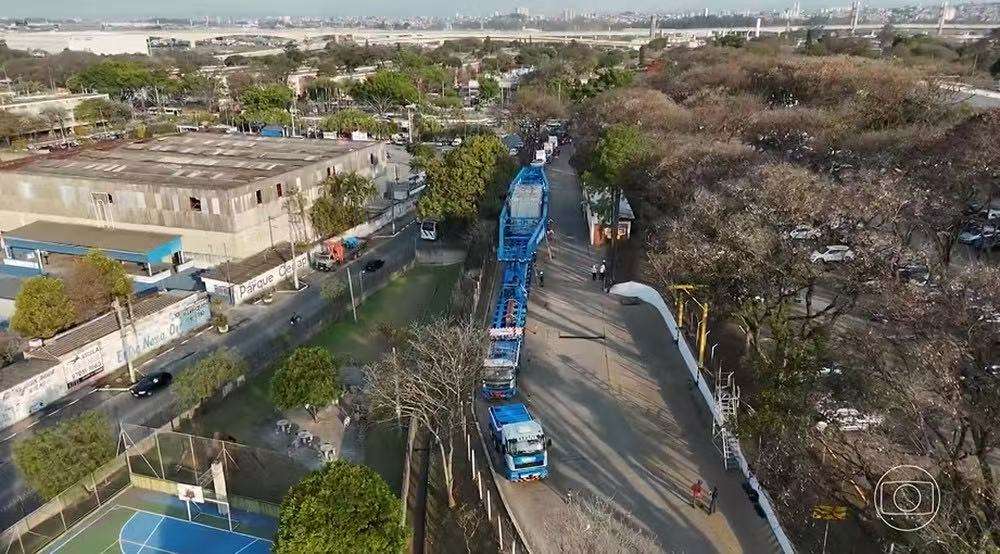

为承载540吨重量,运输方使用了一辆配备380个轮胎的超级拖车,由三台牵引车共同拉动。出发前,联邦公路警察进行了毫米级检查。运输组合最初宽度超过10米、总长达126米,不得不进行调整以符合公路条件。整个行动涉及约50名专业人员,筹划时间长达一年半。刚上路便遇到城市障碍,如树枝和路牌都需临时处理。

由于杜特拉日均车流量高达35万辆,通行时间被安排在凌晨,以减少影响。然而仍出现多项问题:牵引车发生机械故障,行动一度取消;周末禁止通行(车流高峰);超过50个轴的通行费高达4500雷亚尔。

在经过桥梁和高架结构时,工程师对“艺术工程结构”进行前后测量,确保无结构损伤。

旅程中最关键路段之一是里约州的Serra das Araras山区。最终选择Porto de Itaguaí,而非Porto de Santos,原因是桑托斯港已接近满负荷运行。

里约联邦大学物流专家利诺指出:“桑托斯港几乎在满负荷运转。”

下坡路段时,车速降至每小时5公里,总重达到840吨。司机“Macarrão”表示:“全程靠无线电沟通,前后左右全靠配合。这里必须高度集中。”

运输行动对普通驾驶者造成影响,有司机反映被迫等待超过一小时。原计划两个月完成三台运输,但由于气候和基础设施问题,总体延误三个月:第一台:75天,第二台:60天,第三台:45天。

专家认为,应加强铁路投资并建设专用货运场地,以实现更可持续、更低成本的运输方式。

最后一关:港口装船

在港口装船阶段,为防止船只倾覆,需要启动压载系统。Sepetiba Tecon运营经理阿里山德尔解释:“船只通过向压载舱注水来平衡吊装过程中的重心变化。”

随着设备成功登船,物流经理法布利西欧表示:“看到这个‘大家伙’顺利出海,成就感非常强。”

目前仍有11台变压器待交付。虽然该项目为巴西创造就业和税收,但频繁延误已促使买家将每艘船装载数量从3台减少到2台。

当沙特为2030年目标加速前进时,巴西基础设施现代化的步伐,仍在寻找自己的方向。
